Common Data Service에서 구성 데이터 설정 및 적용

적용 대상: ERP와 통합된 프로젝트 작업

필수 조건

Microsoft Dataverse에서 데이터 구성을 시작하기 전에 다음 필수 조건을 충족해야 합니다.

  1. Project Operations에 대한 Dataverse 환경 및 Dynamics 365 Finance 환경을 프로비전합니다.
  2. Dynamics 365 Finance의 법인 정보는 Dataverse 환경에 공유됩니다. 즉, Dataverse의 회사 엔터티에는 다음과 같은 회사 레코드가 있습니다.
  • THPM
  • USPM
  • GBPM

설치 및 구성 데이터 설치

  1. 설치 및 구성 데이터 패키지를 다운로드, 차단 해제 및 압축 해제합니다.
  2. 압축을 푼 폴더로 이동하고 실행 파일인 DataMigrationUtility를 실행합니다.
  3. CMT(Common Data Service Configuration Migration) 마법사의 1페이지에서 데이터 가져오기 를 선택한 다음 계속을 선택합니다.

구성 마이그레이션.

  1. CMT 마법사의 2페이지에서 배포 유형으로 Microsoft 365를 선택합니다.
  2. 사용 가능한 조직 목록 표시고급 표시 확인란을 선택합니다.
  3. 테넌트 지역을 선택하고, 자격 증명을 입력하고, 로그인을 선택합니다.

구성 로그인.

  1. 3페이지의 테넌트 조직 목록에서 데모 데이터를 가져올 조직을 선택하고 로그인을 선택합니다.
  2. 4페이지의 압축 해제된 폴더에서 zip 파일 SampleSetupAndConfigData 를 선택합니다.

Zip 파일 선택

파일을 선택합니다.

  1. zip 파일을 선택한 후 데이터 가져오기를 선택합니다.

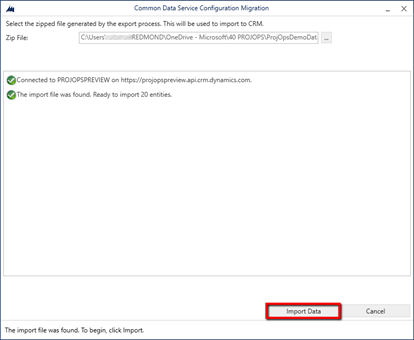

데이터를 가져옵니다.

  1. 가져오기는 네트워크 속도에 따라 약 2-10분 동안 실행됩니다. 가져오기가 완료되면 CMT 마법사를 종료합니다.
  2. 조직에서 다음 26개 엔터티의 데이터를 확인합니다.
  • 통화
  • 계정 차트
  • 회계 달력
  • 환율 유형
  • 지급일
  • 결제 일정
  • 지급 기간
  • 조직 구성 단위
  • 연락처
  • 세금 그룹
  • 고객 그룹
  • 공급업체 그룹
  • 단위
  • 단위 그룹
  • 가격표
  • 프로젝트 매개 변수 가격표
  • 청구서 빈도
  • 예약 가능한 리소스 범주
  • 거래 범주
  • 비용 범주
  • 역할 가격
  • 트랜잭션 범주 가격
  • 특성
  • 예약 가능한 리소스
  • 예약 가능한 리소스 범주 Assn
  • 예약 가능한 리소스 특징

가져오기를 완료합니다.

프로젝트 작업 구성 업데이트

  1. CE 환경으로 이동합니다. Power Platform 관리 센터를 열고, 환경을 선택한 다음, 환경 열기를 선택하여 찾을 수 있습니다.

환경을 엽니다.

  1. 프로젝트>리소스로 이동한 다음 새로 만들기를 선택하여 사용자에 대한 예약 가능한 리소스를 만듭니다.

예약 가능한 리소스.

  1. 일반 탭에서 관리 사용자를 선택합니다. 표준 시간대가 현재 표준 시간대와 일치하는지 확인합니다.

새 예약 가능한 리소스입니다.

  1. 일정 탭의 회사 필드에서 USPM 회사를 선택한 다음 저장을 선택합니다.

일정 탭.

  1. 작업 시간 탭을 선택합니다.

작업 시간.

  1. 일정의 값을 두 번 클릭하고계열의 모든 이벤트>을 선택합니다.

작업 일정.

  1. 작업 시간을 8시간 근무일로 변경하고, 주말을 휴무일로 표시하고, 표준 시간대가 사용자와 일치하는지 확인합니다.
  2. 저장 후 닫기를 선택합니다.

일정을 업데이트합니다.

  1. 설정>달력 템플릿으로 이동하여 새로 만들기를 선택합니다.

일정 서식 파일.

  1. 이름을 입력하고, 만든 템플릿 리소스를 선택한 다음, 저장을 선택합니다.

일정 서식 파일을 저장합니다.

  1. 매개 변수로 이동하여 레코드를 두 번 클릭합니다.

프로젝트 매개 변수입니다.

  1. 다음 필드를 업데이트합니다.
  • 기본 회사: USPM
  • 기본 조직 구성 단위: Contoso Robotics Global
  • 송장 빈도: 일곱 번째 및 마지막 날
  • 작업 시간 템플릿: 만든 템플릿으로 변경합니다.
  1. 저장을 선택합니다.

프로젝트 매개 변수가 업데이트되었습니다.
