적용 대상: ERP, Project Operations Core와 통합된 프로젝트 작업
리소스 할당은 프로젝트 팀 구성원을 리프 노드 작업에 직접 연결한 것입니다. 이 문서에서는 리소스를 할당하는 다양한 방법에 대한 정보를 제공합니다.
작업 할당을 통해 일반 팀 구성원 만들기
작업 할당을 통해 제네릭 팀 구성원을 만들 때 자리 표시자 또는 제네릭 리소스를 만듭니다. 이 일반 리소스는 궁극적으로 태스크에서 작업하려는 명명된 리소스의 특성을 설명합니다. 그런 다음 요구 사항을 생성하거나 명명된 리소스를 검색하고 예약하는 데 사용되는 요구 사항을 사용하여 요청을 제출합니다.
- 작업의 일정 표에서 자원 셀에서 자원 아이콘을 선택합니다.
- 자리 표시자 리소스의 이름으로 사용할 이름을 입력합니다. 예를 들어 프로그램 관리자입니다.
- 만들기를 선택하고 빠른 프로젝트 팀 구성원 만들기 필드에서 제네릭 리소스에 대한 역할을 설정합니다.
- 작업에 대한 리소스 선택기 에서 리소스를 선택하여 필요에 따라 이 자리 표시자 리소스에 작업을 할당합니다. 팀 구성원 아래에 나열된 리소스입니다.
- 제네릭 리소스 할당이 완료되면 팀 탭에서 제네릭 리소스를 선택한 다음 요구 사항 생성 을 선택하여 제네릭 리소스에 대한 리소스 요구 사항을 만듭니다.
- 일반 리소스에 대한 예약 을 선택한 다음 일정 보드를 사용하여 실제 리소스를 찾아서 예약합니다. Resource Manager에서 처리 요구 사항을 제출할 수도 있습니다.
- 제네릭 리소스가 명명된 리소스로 완전히 처리되면 제네릭 리소스가 팀에서 제거됩니다. (부분 리소스 요구 사항 이행으로 인해 리소스 할당이 발생하지 않습니다.) 제네릭 리소스에 대한 작업 할당은 제네릭 리소스의 리소스 요구 사항을 충족하는 명명된 리소스에 할당됩니다.
예약 가능한 모든 리소스 목록에서 명명된 리소스 할당
리소스 선택기에서 검색 상자를 사용하여 모든 활성 예약 가능한 리소스를 검색하고 리프 노드 작업에 할당할 수 있습니다. 이러한 방식으로 할당된 리소스는 예약 없이 팀에 추가됩니다. 이는 팀 구성원을 추가하고 None을 할당 방법으로 선택하는 것과 비슷합니다. 자원은 팀, 자원 배정 및 조정 탭에 배정만 있고 예약 적자가 있는 리소스로 표시됩니다. 가용성을 사용하려는 경우 예약합니다.
- 작업 표, 보드 또는 타임라인에서 할당 대상 셀로 이동합니다.
- 검색 상자에서 이름 입력을 시작합니다. 이름에 대한 검색 결과가 다른 리소스 아래의 리소스 선택기에서 표시됩니다.
- 작업에 할당할 리소스를 선택하거나 다른 팀 리소스에서 리소스의 이름을 선택합니다.
리소스 할당 윤곽 편집
기본적으로 자원이 일정의 작업에 할당되면 해당 자원의 작업 시간과 프로젝트의 일정 모드에 따라 각 자원에 선형으로 배포됩니다. 프로젝트 관리자는 리소스 할당 표를 사용하여 여러 시간 눈금에서 하나 이상의 작업에 할당된 각 자원의 예상 작업을 구체화할 수 있습니다. 이 기능을 사용하면 프로젝트 관리자가 작업에 자원이 할당될 때 생성되는 자원 배정 윤곽에 따라 보다 정확한 비용 및 판매 예상치를 생성할 수 있습니다. 또한 프로젝트 관리자는 리소스 요구 사항에서 수요를 빌드하는 데 필요한 리소스 수요를 보다 쉽게 반영할 수 있습니다.
네비게이션
윤곽 편집 표에 액세스하기 위해 프로젝트 관리자는 먼저 프로젝트 주 페이지에서 작업 탭을 선택한 다음 할당 탭을 선택합니다.
그리드는 그룹화에 대한 두 가지 방법, 즉 리소스별로 그룹 화하고 작업별로 그룹화할 수 있습니다. 그리드 보기와 달리 열을 구성할 수 없습니다. 표시되는 열은 할당 대상, 작업 이름, 배정 시작, 배정 완료 및 배정 작업뿐입니다.

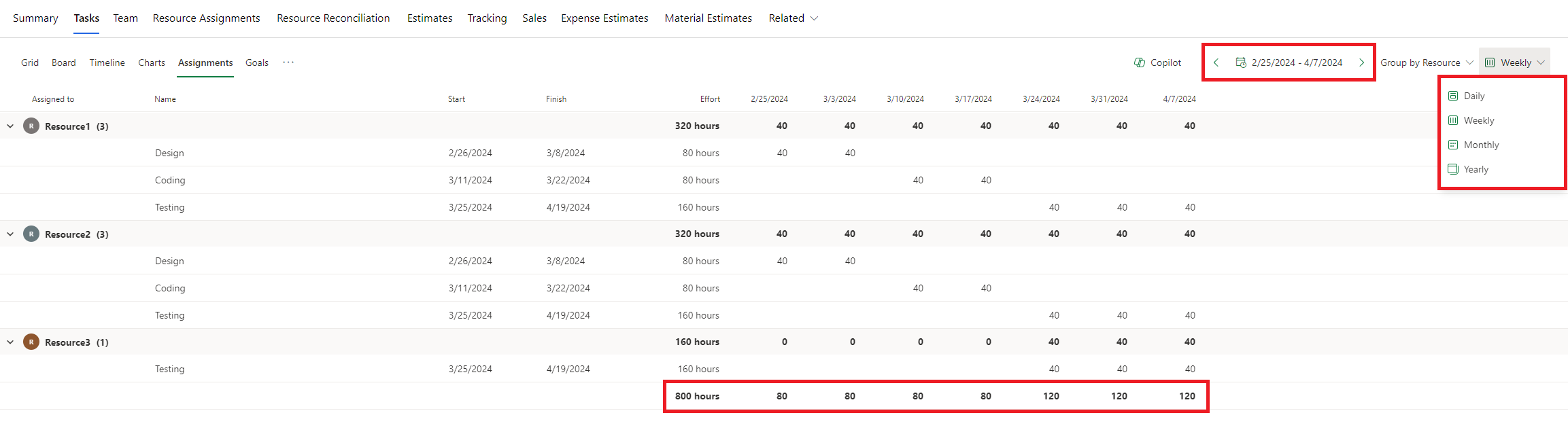

주, 월 및 연도별로 윤곽을 그룹화할 수 있는 기능을 포함하도록 윤곽 편집 그리드가 향상되었습니다. 또한 현재 보기에서 빠르게 변경되는 기간을 지원하기 위해 이전 및 다음 컨트롤도 추가되었습니다. 마지막으로 총합계 행이 추가되었습니다.

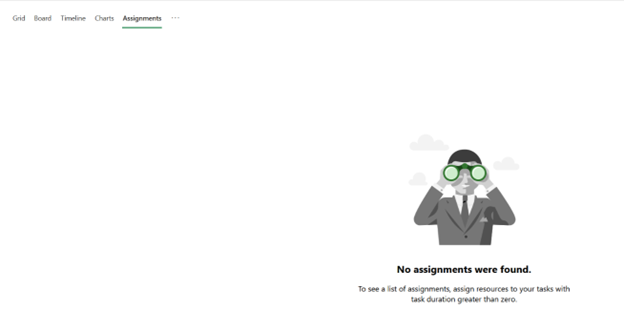

그리드가 처음 렌더링되면 가장 빠른 할당 윤곽선에서 시작됩니다. 일정에 작업이 있는 할당이 없으면 그리드가 비어 있고 아무것도 렌더링되지 않습니다. 리소스 윤곽선의 최소값은 0이고 허용되는 최대값은 9,999,999입니다.
윤곽선과 다른 시간 배율을 보려면 읽기 전용 리소스 할당 표와 리소스 조정 그리드도 사용할 수 있습니다.
자원 달력
특정 날짜에 대한 윤곽선 편집 기능은 일정에 반영된 대로 리소스의 작업일에 따라 관리됩니다. 지정된 리소스에 대해 셀을 사용하지 않도록 설정한 경우 해당 리소스에는 해당 기간 동안 작업일이 없습니다.
리소스의 윤곽선은 할당된 작업의 현재 시작 날짜와 종료 날짜를 초과하여 확장할 수 있습니다. 작업의 최신 종료 날짜 또는 작업의 가장 빠른 시작 날짜 이후가 되도록 윤곽이 업데이트되면 작업의 종료 날짜 또는 시작 날짜가 적절하게 변경됩니다. 그러나 선행 작업에 연결된 작업의 시작 날짜보다 이전 날짜가 되도록 윤곽선이 업데이트되는 경우 할당이 선행 작업이 완료되기 전에 작업을 시작하도록 트리거하고 해당 동작이 현재 지원되지 않으므로 업데이트가 실패합니다.
공동 작성
리소스 할당 그리드에 대한 변경 내용은 차트, 타임라인, 보드 및 그리드 보기를 포함하여 연결된 모든 보기에 자동으로 반영됩니다. 여러 사용자가 동시에 프로젝트를 검토하는 경우 한 사용자가 변경한 내용이 표에 반영됩니다. 반대로, 리소스 할당 표에서 변경된 내용은 동일한 세션에서 프로젝트를 보는 다른 모든 사용자에게 표시됩니다.
할당되지 않은 할당
프로젝트 작업에서 할당되지 않은 할당은 NULL 팀 구성원 및 NULL 리소스에 할당된 할당입니다. 할당되지 않은 할당은 다음과 같은 몇 가지 시나리오에서 발생할 수 있습니다.
- 작업이 만들어지지만 팀 구성원에게 할당되지 않은 경우 할당되지 않은 할당은 항상 만들어집니다.
- 태스크의 모든 담당자가 제거되면 해당 작업에 대해 할당되지 않은 할당이 다시 만들어집니다.
윤곽선은 프로젝트의 달력에 따라 할당되지 않은 작업의 시간을 표현합니다.
