从 2025 年 9 月 6 日至 2025 年 11 月 3 日,导致 Copilot 辅助小时数和 Copilot 辅助值被低估的指标问题是由于数据丢失,影响了在该时间范围内汇总或重新应用的总会议小时数的计算。 若要在受影响的时间范围内更准确地计算此指标,可以使用 8 月 (此问题发生前最近一个月的乘数) 。
1. 使用以下公式计算乘数
8 月乘数 = 8 月/ (8 月汇总或重新应用的总会议小时数智能回顾作 + 汇总 8 月的会议作)
2.然后使用以下公式计算 9 月或 10 月汇总或重新计算的估计会议小时数
给定月份汇总或重新应用的总会议小时数 (例如 2025 年 9 月或 10 月) = (给定月份的智能回顾作 + 汇总给定月份的会议作) x 8 月乘数
此公式包含给定月份中复述和汇总作的真实计数,并使用 8 月份的乘数计算汇总或重新计算的总会议小时数的估计值。
注意
此计算的准确性假定在受影响的月份之间,行为大多保持稳定。
使用 Copilot 仪表板计算此内容
转到 “会议 ”深入探讨页,将鼠标悬停在上一个月的趋势线点上,以获取以下各项的指标:
- 汇总或重新计算的会议小时数总计
- 使用 Copilot 执行的智能回顾作
- 总结使用 Copilot 采取的会议作

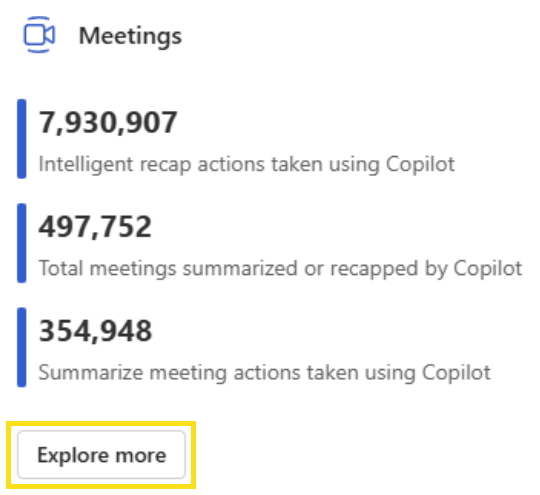

会议指标卡

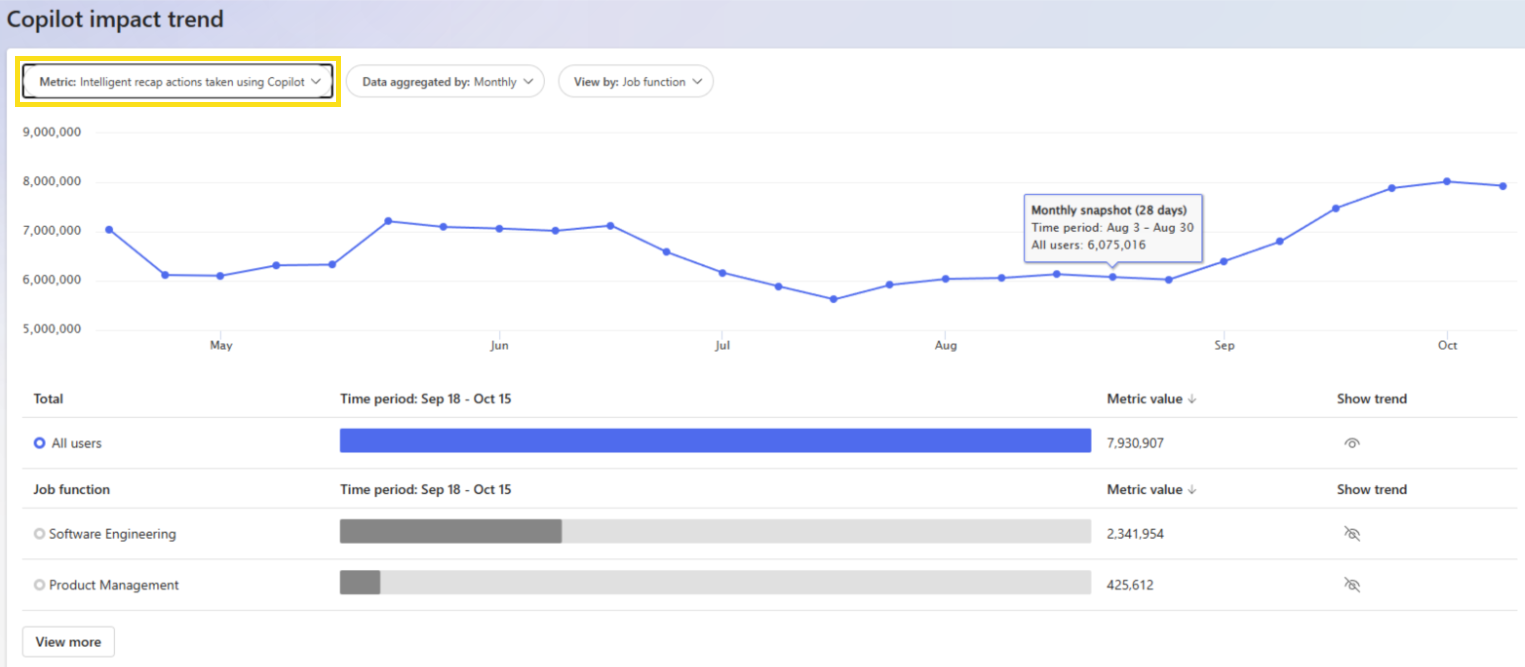

趋势线
使用“高级分析”或通过“报表”选项卡进行计算
运行 查询或查看 Copilot Impact PBI 以查找以下指标:
- 汇总或重新计算的会议小时数总计
- 使用 Copilot 执行的智能回顾作
- 总结在 Teams 中使用 Copilot 采取的会议作
