软预订要求

重要

Dynamics 365 Project Service Automation 已发展为 Dynamics 365 Project Operations. 有关详细信息,请参阅 Project Service Automation 过渡

资源要求可以是硬预订的。 硬性预订会创建一个消耗资源容量的方案。 然后,该提案将发回请求者以供审批。 软预订将资源暂时添加到项目团队,并且在日程安排板中具有不同状态,但是不会占用该资源的产能。 若要在调度板上软预订资源,请将预订状态字段设置为

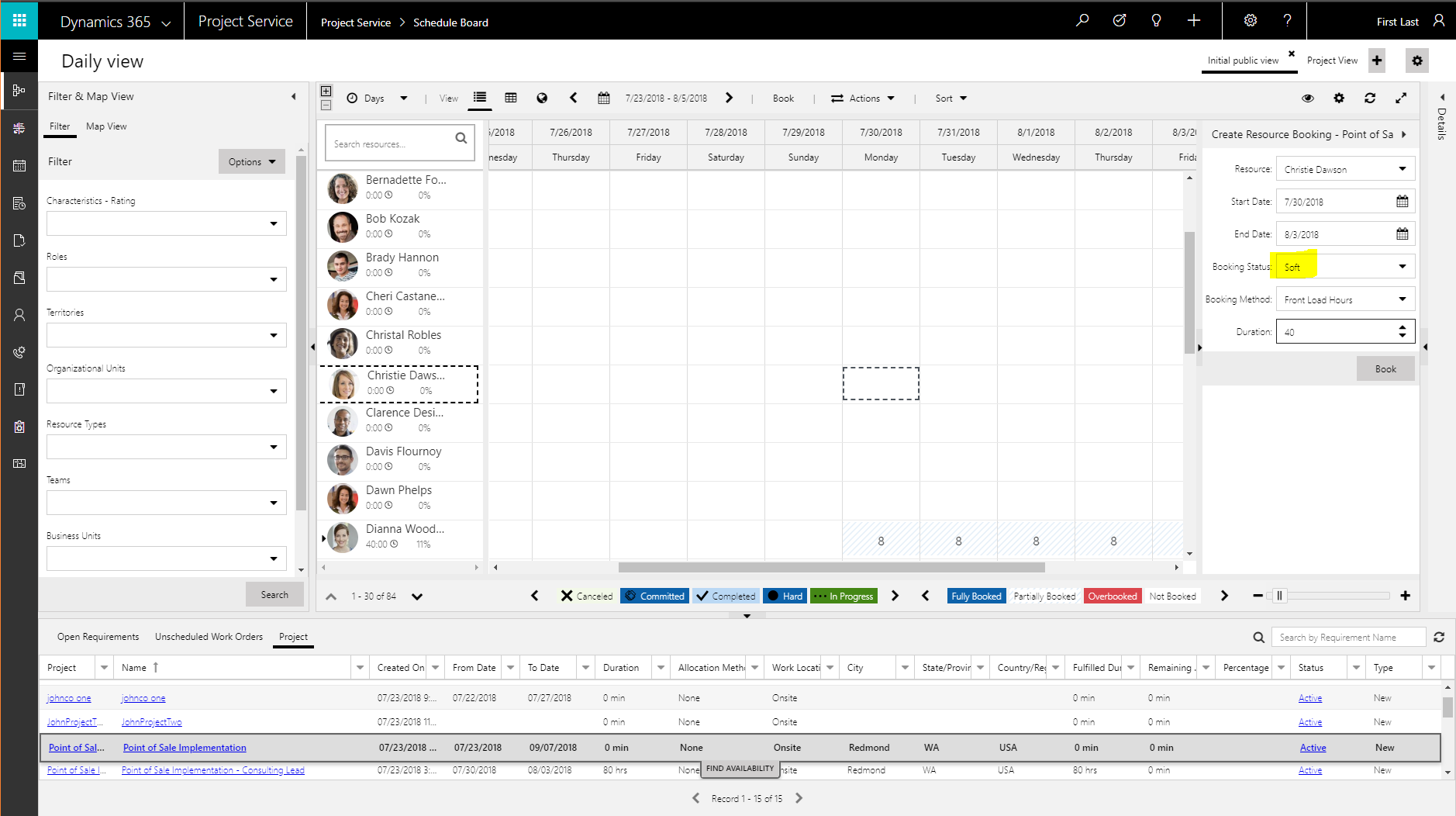

预订状态设置为“暂定”。

“团队 ”选项卡位于 “命名团队成员 ”视图中时,资源会显示在那里。 将在软预订工时数列中显示软预订的工时数。

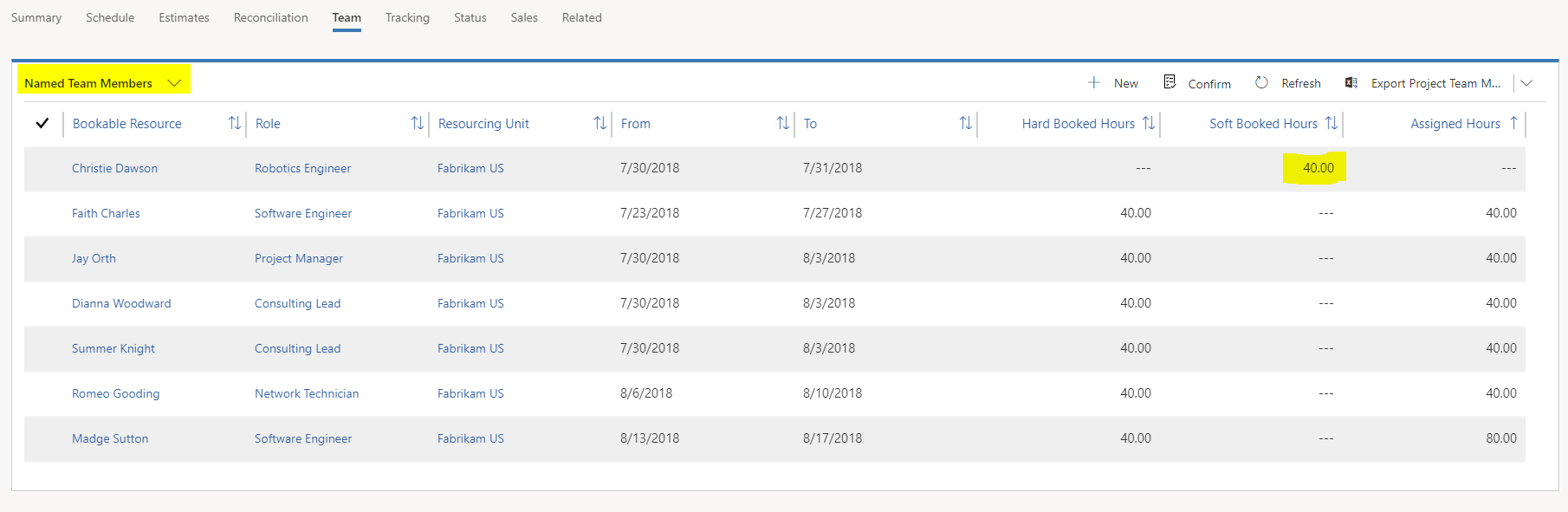

“指定的团队成员”视图中的“软预订工时数”。

软预订的团队成员可以分派给任务。

软预订的团队成员已分派给任务。

“对账”选项卡上,不会显示软预订资源的预订,因为“对账”选项卡只考虑硬预订。

“协调”选项卡上无预订的软预订资源。

注释

不能从基于通用团队成员生成的要求软预订资源。

在日程安排板中,将为资源的软预订使用其他颜色。

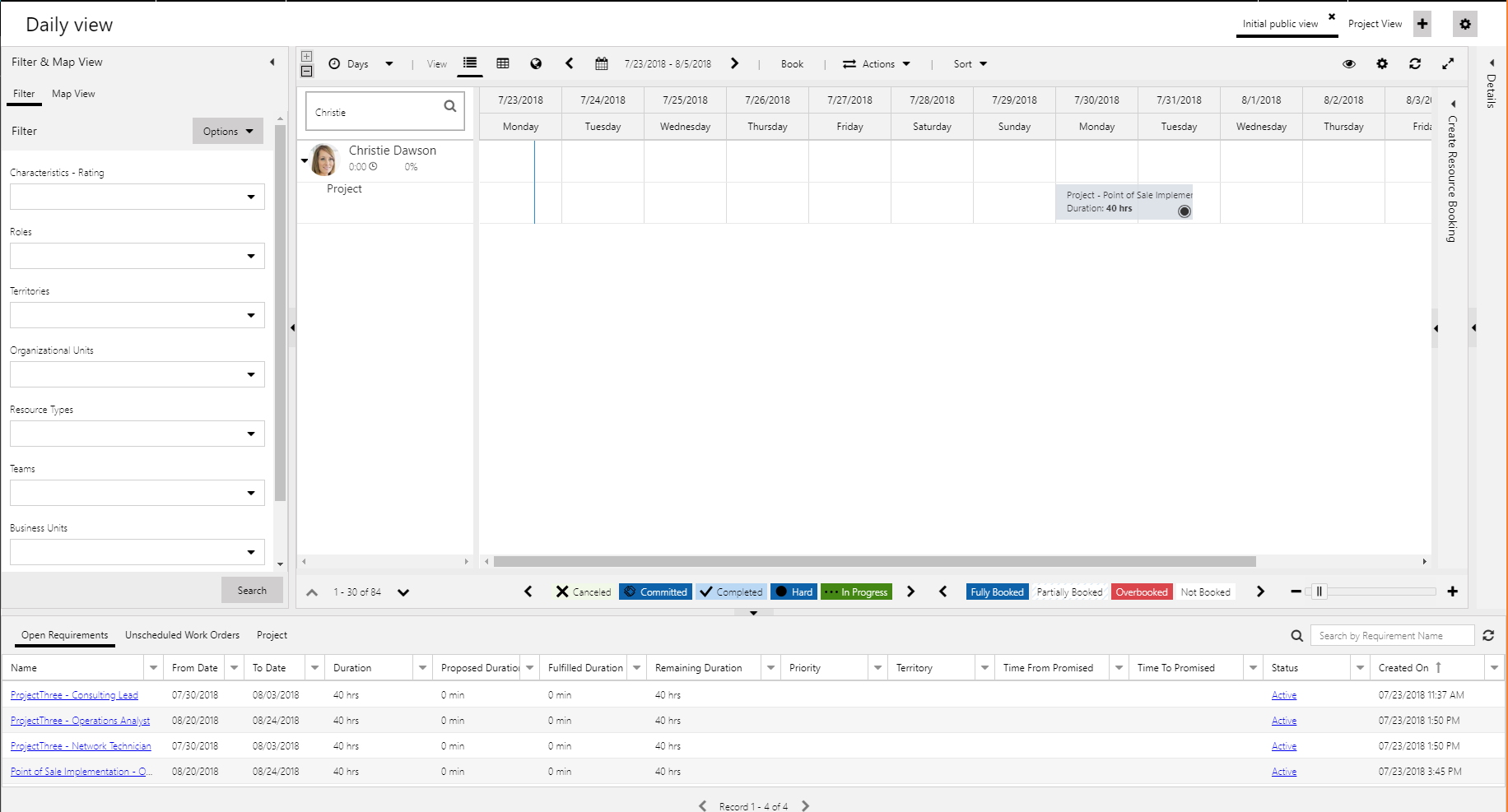

日程安排板中的软预订。

若要将软预订转换为硬预订,请在日程安排板中右键单击软预订,然后选择更改状态>硬性预订>

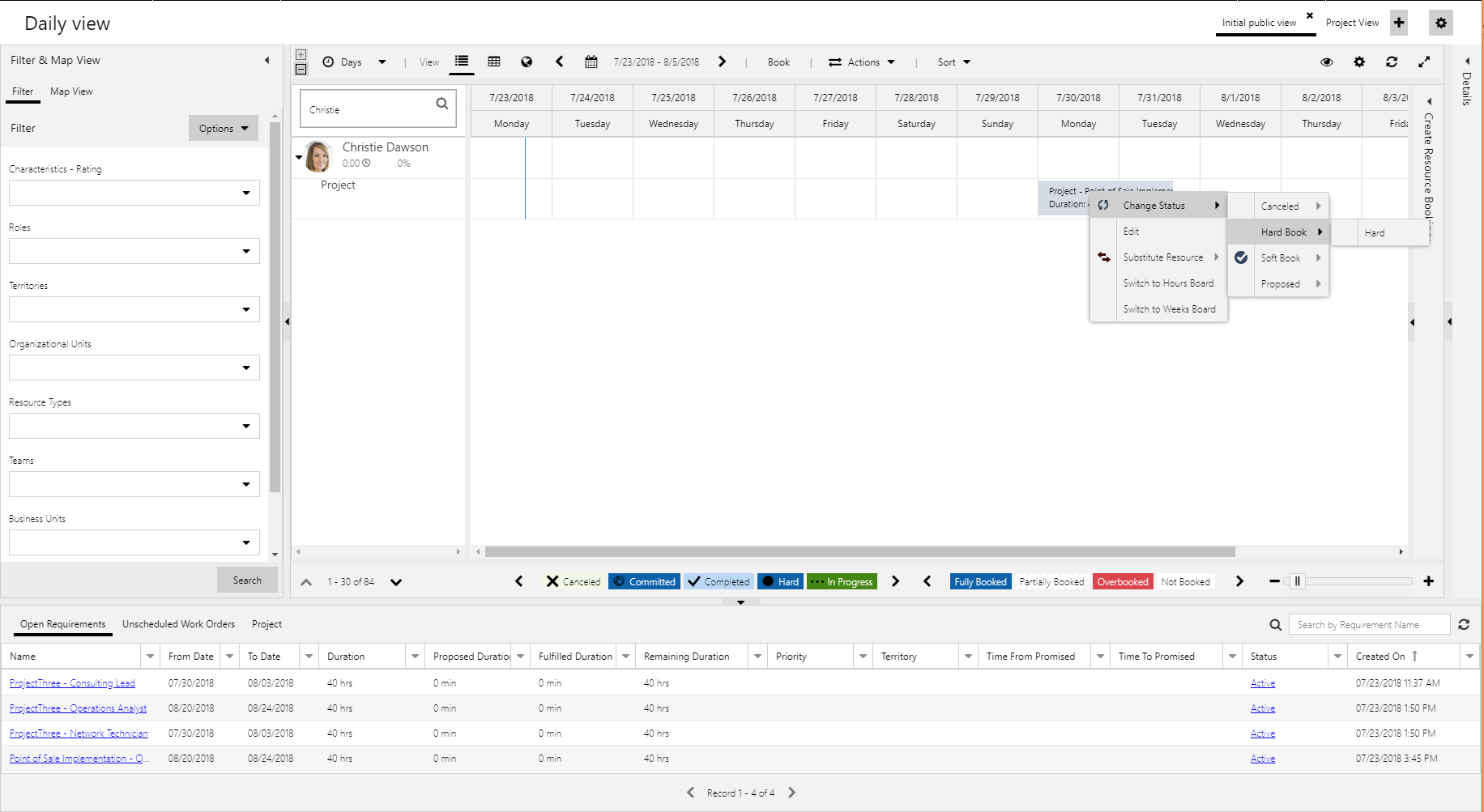

将预订状态更改为“确定”。

预订已更改,日程板上的状态也已更改。 因为预订状态现在为硬性,所以资源显示为已预订,并且已调整了其产能和可用性。

可以使用同一方法从计划板取消硬性预订或软性预订。

若要将软预订的资源转换为在项目的 “团队 ”选项卡上硬预订的资源,请选择该资源,然后选择“ 确认”。

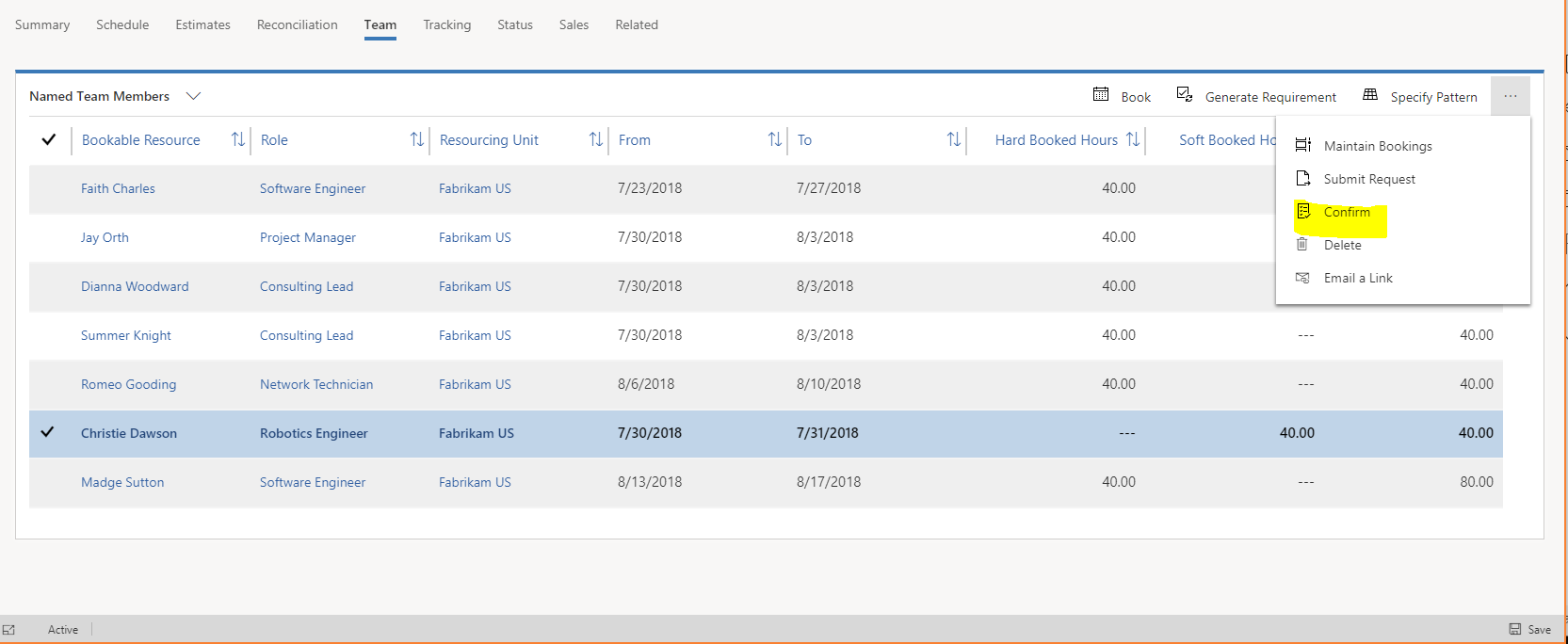

确认命令。
